Bau-Tagebuch
der Auenwaldschule Böklund
Juli 2018 - oo
„Der Schulträger der Auenwaldschule hat sich entschlossen,
das Lehrerzimmer für beide Schulen großzügig
zu erweitern und den Grundschülern Gruppenarbeitsräume
und eine neue, auf zwei Räume ausgeweitete Grundschulbetreuung
zu ermöglichen.
Zusätzlich wird die Schule einen großen Schritt auf
dem Weg der Barrierefreiheit gehen: Ein Fahrstuhl wird
eingerichtet, der zwei Stockwerke der Schule auch ohne
Treppen erreichbar macht.
Die Baumaßnahme beginnt mit den Sommerferien 2018 und
wird mindestens das komplette Schuljahr 2018/19 andauern.
Das machte den Umzug beider Kollegien in Übergangslehrerzimmer,
den räumlichen Wechsel des OGS-Büros, des Sekretariats
und der Büros der Schulleitungen notwendig.
An dieser Stelle halten wir Sie über den Fortschritt
der Baumaßnahme auf dem Laufenden und bieten auch einmal
einen Einblick in die Bereiche, die für die Öffentlichkeit
nicht zugänglich sind.
Wir freuen uns auf das, was uns erwartet und hoffen,
dass alle an Schule Beteiligten mit den Einschränkungen
einen Umgang finden werden.“
|
|
10.01.2020:
Einweihungsfeier an der Auenwaldschule
In der vergangenen Woche war eine sich
beständig steigernde Aufregung in der Schule spürbar.
In den wenigen und viel zu schnell verrinnenden
Tagen vor dem heutigen Freitag wurde an allen
Ecken und Enden noch einmal fleißig gewerkelt
und vorbereitet. Auch Handwerker kamen in die
Schule und beendeten einige noch ausstehende Arbeiten.
[mehr
]
|
|
|
07.08.2019

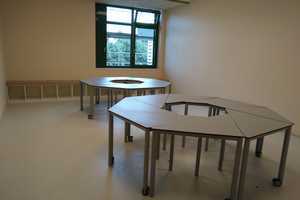

Heute konnte man bereits im Obergeschoss
die bereits eingebauten Türen bewundern. Auch
die Fußleisten werden heute im OG vervollständigt.
Immer weiter füllen sich die Räume mit Möbeln.
Sogar einzelne Materialien für die Betreuung sind
bereits eingetroffen. Wir sind sehr gespannt,
wie die Räume vollmöbliert und auch erfüllt von
Kinderstimmen wohl so machen. [mehr
]
|
|
|
06.08.2019
Die Arbeiten an der Baustelle schreiten
mit Hochdruck voran. Die Gewerke arbeiten Hand
in Hand miteinander und so werden noch Elektroleitungen
gelegt, Wände gestrichen, der Lichtschacht fertiggestellt,
Fußboden verlegt und andere Arbeiten umgesetzt,
während schon die ersten Tische und Stühle in
die neuen Räumlichkeiten gebracht werden. [mehr
]
|
|
|
01.08.2019

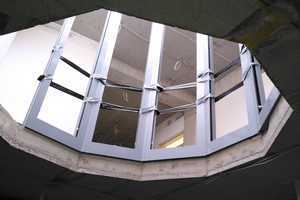

Gestern wurde am Obergeschoss des Neubaus
die Fluchttreppe installiert. Im Brandfall können
nun im Obergeschoss befindliche Personen über
die Fluchttreppe schnell und sicher ins Freie
gelangen. Heute wurde im Obergeschoss begonnen,
die Glasumrandung für den Lichtschacht zu installieren.
[mehr
]
|
|
|
31.07.2019

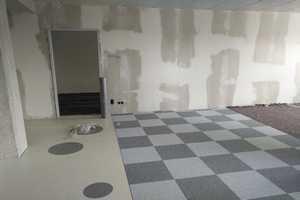

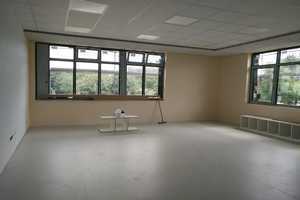

Im Obergeschoss ist der Fußboden fertig
gelegt. Besonders im neuen Flur sehen die bunten,
runden Farbakzente im Fußbodenbelag sehr fröhlich
aus. Der Flur und alle Räume machen einen hellen,
freundlichen Eindruck. Im Untergeschoss wird gerade
der Fußboden versiegelt, damit dann der Bodenbelag
gut aufgebracht werden kann. [mehr
]
|
|
|
23.07.2019
Derzeit wird im Obergeschoss der Fußbodenbelag
verlegt. Da dieser sehr empfindlich ist und unter
gar keinen Umständen Fremdkörper in den Klebstoff
dringen dürfen, kann das Obergeschoss derzeit
nicht begangen werden. Ein Blick um die Ecke zeigt
aber schon, wie hell und freundlich der Flurbereich
mit dem neuen Bodenbelag werden wird. [mehr
]
|
|
|
18.07.2019

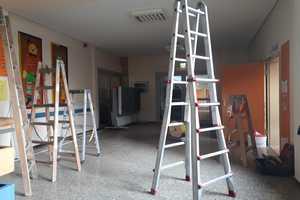

Auf der Baustelle herrscht auch in den
Ferien reger Betrieb. Immer näher rückt das Ferienende
und damit der Schulbetrieb. Die Arbeiten werden
mit viel Energie voran getrieben, damit zum Schulbeginn
in den neuen Räumlichkeiten gestartet werden kann.
Bis zum Ende der kommenden Woche wird der Fußboden
im Obergeschoss fertig gelegt sein. [mehr
]
|
|
|
04.07.2019

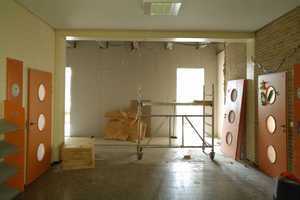

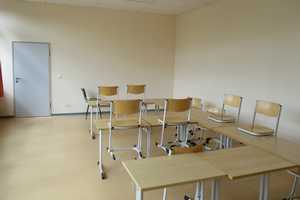

Heute wurde die gezogene Holzwand im oberen
Flur bei der 3a und 1b wieder abgebaut. Dahinter
kann man den Flur und die neuen Räumlichkeiten
schon gut erkennen. Außerdem wurden die Unebenheiten
im Boden gefüllt, sodass keine Absätze mehr zwischen
dem Alt- und dem Neubau zu sehen sind. [mehr
]
|
|
|
03.07.2019
Die Arbeiten in den neuen Räumen schreiten
voran: Sowohl im Unter- als auch im Obergeschoss
wurde der Estrich erfolgreich gegossen und ist
mittlerweile getrocknet. Nun werden die Böden
und Wände für den Bodenbelag und die Malerarbeiten
vorbereitet. Die notwendigen Verkabelungen werden
vorgenommen und die Decken geschlossen. [mehr
]
|
|
|
01.07.2019:
Fassade

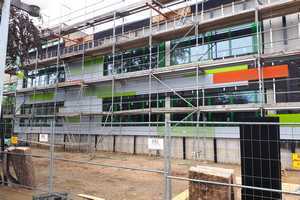

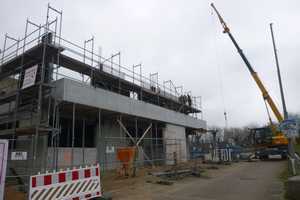

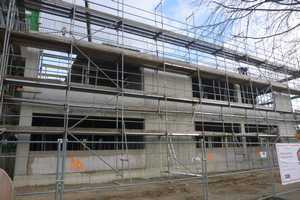

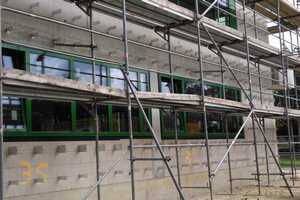

An den Außenmauern des Neubaus kann man
Metallplatten erkennen, die eingebracht wurden.
Diese stehen nach außen ab und werden für die
Anbringung der Fassadenelemente dienen. [mehr
]
|
|
|
01.07.2019:

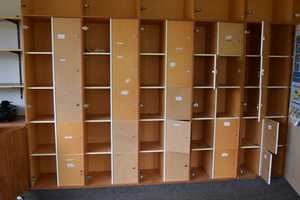

Garderobe
In den Osterferien wurden im untersten
Flur der Grundschule zwei Garderobenräume und
ein Gruppenraum fertig gestellt. In den letzten
Wochen wurden alle drei Räume schon genutzt. Heute
erhalten die beiden Gruppenräume nun ihr Mobiliar,
sodass die beiden Klassen ihre Jacken und Schuhe
in einer eigenen Garderobe unterbringen können.
[mehr
]
|
|
|
25.06.2019:
Aufzugschacht

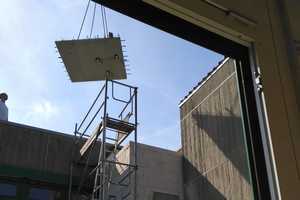

Heute war es am Nachmittag soweit: Der
Aufzugschacht ist fertig hochgezogen und die Deckenplatte
konnte aufgesetzt werden. Mit einem großen Kran,
der ferngesteuert wurde, wurde die Platte geschickt
hochgehoben, gedreht und passgenau wieder abgesenkt.
[mehr
]
|
|
|
14.06.2019:

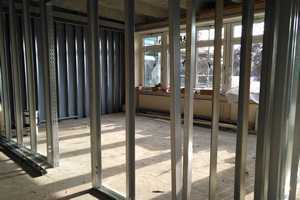

Obergeschoss
Nachdem der Estrich nun getrocknet ist,
kann im Obergeschoss weiter gebaut werden. Die
Wände für die neuen Räumlichkeiten im Altbau werden
aufgestellt. Man kann anhand der Metallstreben
schon gut die geplanten Räume erahnen. [mehr
]
|
|
|
13./14.06.2019:
Aufzugschacht

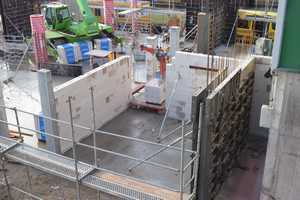

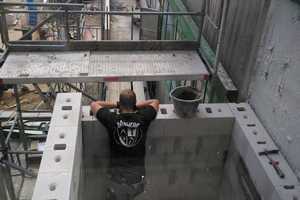

Der Aufzugschacht wächst immer weiter
in die Höhe. Nun erreicht der Schacht schon fast
das zweite Obergeschoss der Schule. Die Klasse
1a musste am 14. Juni schon wieder ihren Klassenraum
hergeben, denn zwei Fensterelemente sollte herausgenommen
werden. [mehr
]
|
|
|
06.06.2019:
Fahrstuhl
Der Aufzugschacht erreicht nun mittlerweile
die Fenster der ersten Etage. Wir können genau
beobachten, wie Stein auf Stein gesetzt und immer
höher gemauert wird. Bald wird es auf dem Flur
dunkel werden, wenn der Schacht dann das nächste
Stockwerk erreicht hat. [mehr
]
|
|
|
06.06.2019:
Estrich

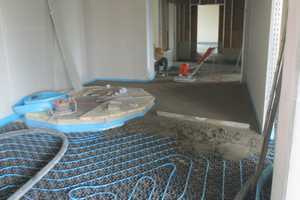

Auf der Baustelle war es die letzten Tage
wieder spannend. Am Mittwoch wurde damit angefangen,
im Obergeschoss den Estrich auf den Boden aufzubringen
und zu verteilen. Mit einem langen Rohr, das sich
wie eine Schlange durch die Räume zieht, wurde
der Estrich nach oben befördert und dann auf den
Fußbodenheizungsschleifen verteilt.. [mehr
]
|
|
|
28.05.2019:
Obergeschoss
Heute durften wir einmal im neuen Obergeschoss
schauen, was sich die letzten Wochen und Tage
getan hat. Es sieht großartig aus. Die einzelnen
Räume sind schon richtig gut zu erkennen. Die
Fußbodenheizung wird aktuell verlegt und der Spalt
zwischen Altbestand und Neubau geschlossen. In
den nächsten Tagen soll der Estrich kommen. [mehr
]
|
|
|
28.05.2019:
Erdgeschoss

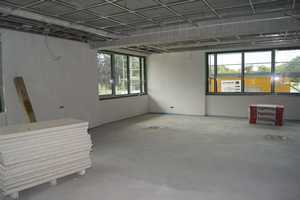

Im Erdgeschoss des Neubaus konnten wir
heute viel Neues erkennen. Die Elektriker sind
fleißig dabei, Unmengen von Kabeln zu verlegen.
Die Wände sind alle mit Rigipsplatten versehen
und schon verspachtelt, sodass die Maler bald
zum Einsatz kommen können. [mehr
]
|
|
|
28.05.2019:
Sporthalle
Auch in der Sporthalle wird täglich fleißig
gearbeitet. In der Vergangenheit wurden die Sanitäranlagen
der Schülerinnen und Schüler aufwändig saniert.
Nun wurden in den Osterferien die Arbeiten durch
das Abhängen der Decken, den Einbau von LED-Lampen
und das Überarbeiten der Sitzbänke und Kleiderhaken
in den Umkleidekabinen ergänzt.. [mehr
]
|
|
|
28.05.2019

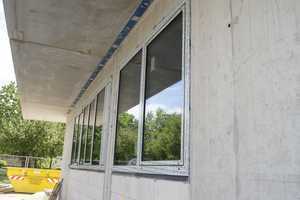

In der vergangenen Woche und in dieser
Woche werden die gelieferten Fensterrahmen und
Fensterscheiben in den vorgesehenen Fenster-aussparungen
eingebaut. Von außen und auch von innen betrachtet
fühlt es sich schon richtig nach einem geschlossenen
Raum an, da die Folien, die in den letzten Wochen
die Fenster ersetzten. [mehr
]
|
|
|

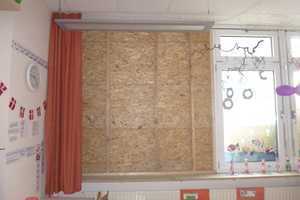

27.05.2019
Da staunten die Kinder der 3a am Montagmorgen
nicht schlecht, als sie in ihren Klassenraum kamen.
Die zwei hinteren Fenster wurden in der vergangenen
Woche herausgenommen und durch Holzplatten ersetzt.
Bei einem Blick aus dem Flurfenster konnte man
den Grund schnell erkennen. Der Liftschacht wird
in diesen Tagen weitergemauert. [mehr
]
|
|
|

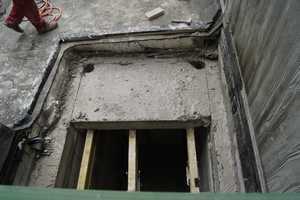

22.05.2019
Heute waren die Kinder der Klasse 1b sehr
überrascht: Fast über Nacht war eine provisorische
Holzwand auf ihrem Flur entstanden. Gestern konnten
sie beobachten, wie das Grundgerüst für die Wand
entstand, doch da konnte man sich noch nicht so
recht vorstellen, was aus diesem Grundgerüst einmal
werden sollte. [mehr
]
|
|
|
21.05.2019

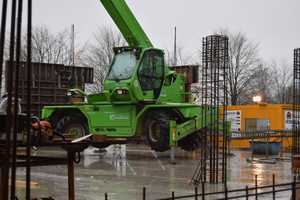

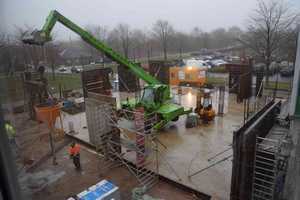

Heute konnte man abermals einen Kran an
der Baustelle bestaunen, der an das kleine Flachdach
vor dem OGS-Büro, das derzeit als Lehrerzimmer
der Grundschule genutzt wird, heranfuhr. Im in
den vergangenen Tagen gemauerten Fahrstuhlschacht
war das Dach mithilfe großer Stempel und Balken
abgestützt worden. [mehr
]
|
|
|
14.05.2019

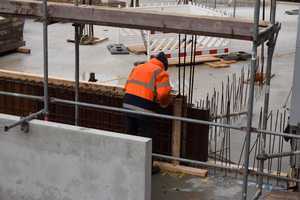

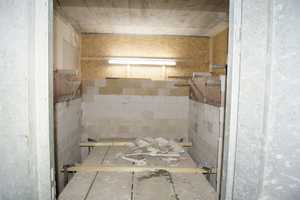

Die Arbeiten im Aufzug schreiten in großen
Schritten voran. Nachdem das Fundament gefüllt
wurde, konnten die ersten Steine für den Aufzugschacht
gemauert werden. Als die Steinmauer so hoch wurde,
dass man nicht mehr drüber steigen konnte, wurde
die Zugangstür verlegt. Nun können wir beim Vorbeigehen
zusehen, wie die Steine immer höher wachsen. [mehr
]
|
|
|

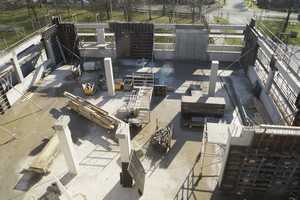

27.04.2019:
Ein Dichtfest im Auenwald
Zwei Richtkronen schmücken nun den Neubau
an der Auenwaldschule - und viele Menschen, die
der Schule verbunden sind, waren am Samstag (27.04.2019)
gekommen, um gemeinsam den Bau zu feiern und der
Schule mit Reden, Orangensaft und Suppe alles
Gute für die Zukunft zu wünschen. [mehr
]
|
|
|

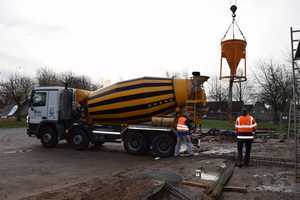

24.04.2019

Heute fuhr nach Unterrichtsschluss wieder
ein Betonmischer auf unserem Schulhof vor. Das
Fundament für den Fahrstuhl wird gefüllt. Viele,
viele Schubkarren voller Beton wurden von den
Bauarbeitern in das Schulgebäude gefahren und
in den Fahrstuhlschacht auf die ausgelegten Stahlmatten
gekippt. [mehr
]
|
|
|

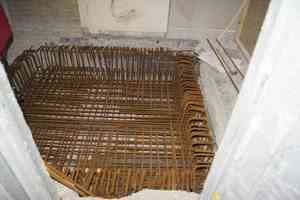

22.04.2019

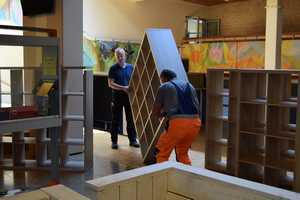

Vor den Osterferien konnte man in der
Schule viele fleißige Kollegen und Schüler sehen,
die die Materialien aus den Klassenräumen der
3b, 4b und dem DaZ-Raum in Kartons gepackt und
in den Betreuungsraum gebracht haben. Anschließend
wurden von den Mitarbeitern des Bauhofes die Tische
und Stühle auf den Flur gestellt. [mehr
]
|
|
|
04.04.
- 18.04.2019
In den Ferien wurde fleißig gearbeitet:
Es wurden Möbelstücke ab- und wieder aufgebaut,
Mauern hochgezogen, Türdurchbrüche geöffnet und
andere geschlossen und aus einem DaZ-Raum entstanden
zwei Garderobenräume und ein Gruppenraum. Das
Mobiliar aus dem DaZ-Raum wurde im jetzigen Betreuungsraum
wieder installiert. [mehr
]
|
|
|

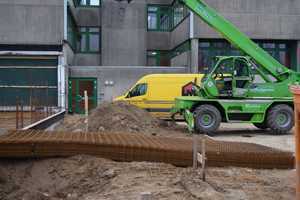

02.04.2019

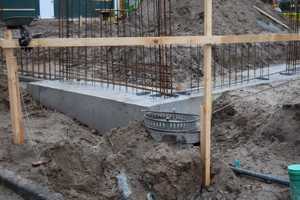

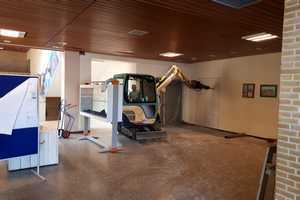

In den vergangenen Tagen wurde im Fahrstuhlschacht
fleißig gearbeitet. Nachdem die Rohre verlegt
wurden, wurde ein neues Fundament gegossen. Dieses
wurde heute mit Stahlgitterplatten belegt und
wartet nun auf die nächsten Arbeitsschritte zur
weiteren Erstellung des Fahrstuhls. [mehr
]
|
|
|

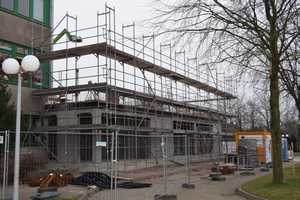

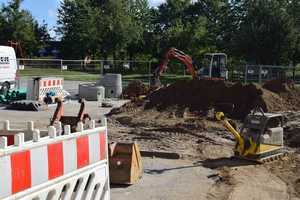

28.03.2019

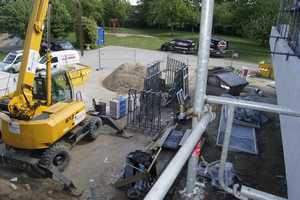

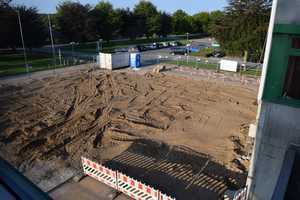

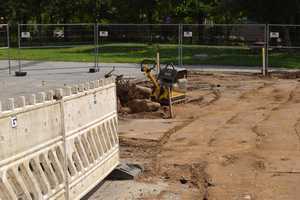

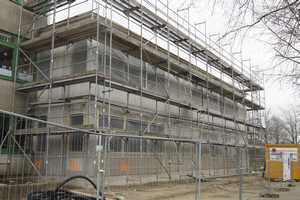

Derzeit wird viel unterschiedliches Material
auf die Baustelle geliefert. Was mit diesem Material
im Gebäude gearbeitet wird, können wir nicht so
genau erkennen, da die Fenster- und Türöffnungen
fast alle mit Folien abgedichtet sind. Aber was
auf dem Dach passiert, können wir erahnen. [mehr
]
|
|
|
25.03.2019

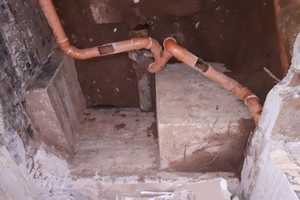

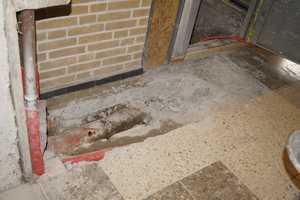

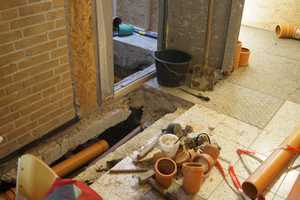

Im Fahrstuhlschacht wurden einige alte
Rohrleitungen entdeckt, die für den neuen Fahrstuhl
weichen müssen. Heute wurden diese alten Rohrleitungen
nun verlegt und gegen neue Rohre ausgetauscht.
Nun kann es mit dem Ausbau und der Fundamentlegung
des Fahrstuhls weitergehen. [mehr
]
|
|
|
22.03.2019
In den letzten Tagen war es eher ruhig

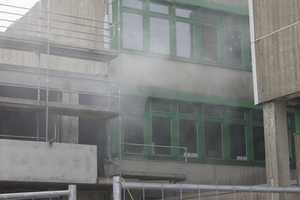

auf der Baustelle. Dafür fingen die lauten und
sehr staubigen Arbeiten am Freitagnachmittag nach
Schulschluss an. Die Fassade des Altbaus, die
sich sogar gegen neun Tonnen Zugkraft von einem
Kran gewehrt hat, musste nun doch vom Altbau entfernt
werden. [mehr
]
|
|
|
08.03.2019
Heute fuhr ein den Baustellenzuschauern

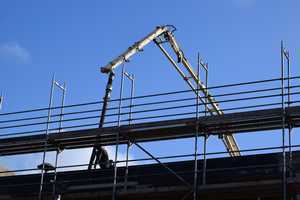

schon bekannter Kran mit einem sehr langen Schlauch
an einem Gestell auf das Schulgelände. In regelmäßigen
Abständen fuhren auch Betonmischer zur Baustelle
und luden ihre Ladung mithilfe einer Rutsche in
den Bauch des Krans. Dieser wiederum pumpte den
Beton durch den langen Schlauch hoch hinauf. [mehr
]
|
|
|
05.03.2019
Heute stand wieder der riesige Kran auf
der Baustelle und ließ große Betonelemente mit
Drahtgestellen über die Baustelle schweben. Es
wurden die Deckenelemente für die erste Etage
geliefert und an Ort und Stelle von den Arbeitern
verankert. Nun hat auch die erste Etage fast vollständig
eine Decke erhalten. [mehr
]
|
|
|
01.03.2019
Heute wurden im Fahrstuhlschacht und an
der Fassade Bohrarbeiten vorgenommen, die deutlich
zu hören waren. Das Fundament unter dem Unterzug
des geplanten Fahrstuhls muss angepasst werden
- dies erforderte den Einsatz von recht schwerem
Gerät. Spannend war der Blick, den wir kurz in
den Schacht werfen durften.. [mehr
]
|
|
|
22.02.2019
(III)

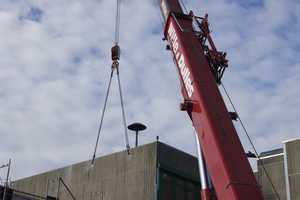

Heute traf auf der Baustelle noch einmal
ein sehr großer Kran ein, um Fassadenplatten zu
demontieren. Die Fassadenplatten, die die dem
Neubau zugewandte Außenwand bekleiden, sind nun
überflüssig geworden. Den tatsächlichen Einsatz
des großen Krans konnten die Schülerinnen und
Schüler jedoch gar nicht verfolgen. [mehr
]
|
|
|
22.02.2019
(II)

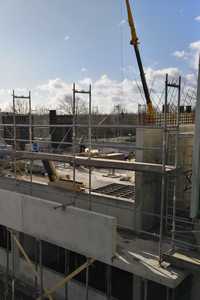

Einmal von oben auf die Baustelle schauen
- und all die Winkel sehen, die man von unten
aus nicht sehen kann - wäre das nicht toll? Heute
gelang uns ein vielschichtiger Blick auf unsere
Baustelle, als die Fassadenteile demontiert werden
sollten. So kann man einen sehr guten Eindruck
vom Baufortschritt gewinnen! [mehr
]
|
|
|
22.02.2019
(I)

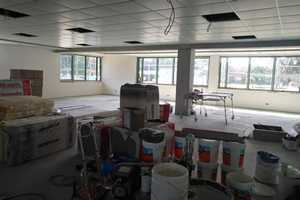

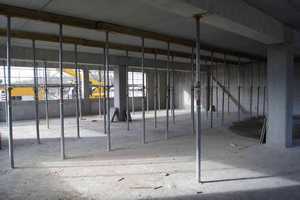

Ein erster Blick in die Baustelle war
uns heute vergönnt. Wir konnten einmal durch die
neu entstehenden Räume gehen und einen ersten
Eindruck vom Rohbau gewinnen. Noch ist die Decke
überall abgestützt, der Lichtschacht war jedoch
schon gut zu erkennen und die bereits gemauerten
Wände ließen erahnen, wo später einmal welche
Räume sein werden. [mehr
]
|
|
|
20.02.2019

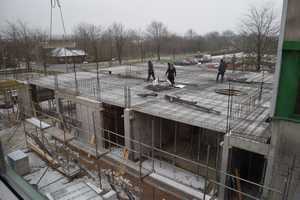

Heute schwebten von einem großen Kran
getragen erneut Fertigbetonteile auf das erste
Obergeschoss. Man kann richtig zuschauen, wie
der Bau wächst. Besonders lustig fanden heute
die Baustelleninteressierten, dass von den Bauarbeitern
der neue Balkon bereits begangen wird. Man kann
sich richtig vorstellen, wie es einmal sein wird,
wenn der Bau fertig ist. [mehr
]
|
|
|
14.02.2019
Für den geplanten Fahrstuhl für die Auenwaldschule
wird im Moment viel Erde bewegt. Einige Leitungsrohre
müssen noch verlegt und verschalt werden, bevor
das Fundament gegossen werden kann. Wenn es dann
soweit ist, soll der Durchbruch nach oben erfolgen
und das Mauerwerk, das den Fahrstuhl umgeben soll,
wird hochgezogen. [mehr
]
|
|
|
11.02.2019
Einige Tage war es aufgrund der Witterungsverhältnisse
still auf unserer Baustelle. Nun konnten wir aber
die nächsten Schritte wieder beobachten: Die ersten
Wandelemente des Obergeschosses wurden verschalt
und gegossen. Mit Sicherheit kommen in den nächsten
Tagen die nächsten Wandfertigteile. [mehr
]
|
|
|
16.01.2019

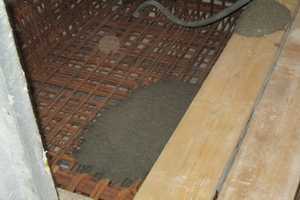

Die Verschalungen für das erste Obergeschoss
wurden in den letzten Tagen geliefert und aufgebaut.
Nun sind die Flechter an der Reihe, die die Stahlbewehrungen
für den Ortbeton in die Verschalungen weben. Gespannt
auf die Lieferung des Betons, der dann wie schon
der Beton für die Ortbetonteile des Untergeschosses
gegossen wird. [mehr
]
|
|
|
10.01.2019
Am ersten Ferientag wurde auf den Fertigbetonteilen
der Zwischendecke der flüssige Beton gegossen.
Nach den Weihnachtsferien wurden die Arbeiten
auf der Baustelle wieder aufgenommen. Die Außenmauern
des zweiten Geschosses lassen sich anhand von
Drahtstücken, die aus dem Beton herausragen, schon
erahnen. [mehr
]
|
|
|
19.12.2018
Heute konnten wir erkennen, wofür die
am gestrigen Tag gelieferten Fertigbetonteile
gedacht sind: Es handelt sich hierbei um die Wandelemente
für die Brüstung des Balkons, der rund um das
erste Geschoss des neuen Stockwerks verlaufen
soll. Auch heute wurden diese Betonteile mit dem
großen, schweren Kran auf die Baustelle gehoben.
[mehr
]
|
|
|
18.12.2018
Nachdem am Freitag die Deckenplatten geliefert
und montiert wurden, konnten wir am Montag und
Dienstag beobachten, wie diese mit Stahlgittern
belegt wurden. Auf der Deckenfläche kann man nun
auch deutlich das Loch für den Lichtschacht erkennen,
unter dem die Zeitkapsel bei der Grundsteinlegung
eingelassen wurde. [mehr
]
|
|
|
14.12.2018
In dieser Woche schien der Neubau förmlich
in die Höhe zu wachsen. Nachdem schon innerhalb
kürzester Zeit Innenwände gemauert worden waren,
fuhren heute richtig große Maschinen auf. Ein
Autokran, der gewaltige Ausmaße hatte, wurde aufgebaut.
[mehr
]
|
|
|
11.12.2018
Es wurden schon eine Menge Verschalungen abgenommen
und haben den Blick freigegeben auf nun deutlich
sichtbare Pfeiler und erste Wände. Heute konnten
aufmerksame Beobachter auch schon erste mit Steinen
gemauerte Wände entdecken. Der erste Raum ist
deutlich erkennbar, denn die Wände stehen und
auch der erste Türdurchbruch ist zu sehen. [mehr
]
|
|
|
06.12.2018
In den letzten Tagen fuhr regelmäßig der Betonmischer
auf der Baustelle vor, um vor Ort Betonteile für
die neuen Außenmauern des Lehrerzimmers zu gießen.
Nun war es soweit und die ersten Verschalungen
der gegossenen Betonteile wurden abgenommen. Nebenbei
wurden weiterhin Verschalungen aufgebaut und mit
Beton gefüllt. [mehr
]
|
|
|
30.11.2018
Bevor der Tag über Böklund so richtig begonnen
hatte, war die Baustelle der Auenwaldschule schon
mit Baustellenstrahlern hell erleuchtet. Vor Ende
der Morgendämmerung rollten schon die ersten Betonmischer
an. Am Kranwagen hing eine Art überdimensionaler
Trichter, der mit Beton gefüllt wurde. [mehr
]
|
|
|
29.11.2018
Seit einigen Tagen wachsen hohe Schalungen aus
dunklem Metall und Holz in die Höhe, aus denen
lange Metallstangen ragen. An den Stellen, an
denen diese Schalungen stehen, werden morgen mit
Beton vor Ort Wände gegossen. Lange Schrauben,
die mit riesigen Muttern gesichert werden, halten
die zwei Wandschalungselemente zusammen. [mehr
]
|
|
|
27.11.2018:
Grundsteinlegung an der Auenwaldschule Böklund
Es war sonnig über der Baustelle des Neubaus
des Verwaltungstrakts und Lehrerzimmers sowie
Grundschulerweiterungsbaus - aber empfindlich
kalt. Warm angezogen strömten immer mehr Menschen
am Nachmittag des 27.11.2018 zur Auenwaldschule,
um gemeinsam die Grundsteinlegung zu feiern. Eine
Person fiel sofort ins Auge: [mehr
]
|
|
|
23.11.2018
Heute kamen einige Grundschüler in den
Hofpausen gar nicht richtig dazu, zu toben und
zu rennen - viel zu spannend war, was sich hinter
dem Bauzaun tat. Ein ständiges Kommen und Gehen
von großen Betonmischmaschinen war zu beobachten.
Sie parkten rückwärts an einem noch viel größeren
LKW ein, der huckepack einen großen Auffangbehälter
trug. [mehr
]
|
|
|
22.11.2018

Mit einem riesigen LKW wurden unzählige
Stahlmatten angeliefert. Diese werden nun auf
die vorbereitete Grundfläche des Neubaus ausgelegt
und dienen als Bewehrung für das Fundament. Diese
Stahlbewehrung wird das Fundament vor Rissen schützen,
die durch Belastung oder Absenkung entstehen können.
[mehr
]
|
|
|
16.11.2018
Die Fundamentlegung schreitet weiter voran
und aufmerksame Beobachter der Baustelle können
das Entstehen immer neuer Betongußteile miterleben.
[mehr
]
|
|
|
01.11.2018
Der Betonmischer fährt sehr regelmäßig
auf unsere Baustelle und pumpt seine Ladung durch
ein langes Rohr in die zuvor vorbereiteten Verschalungen.
Es ist wirklich erstaunlich, wie viel Beton für
das Ausfüllen der Verschalungen benötigt wird.
[mehr
]
|
|
|
30.10.2018
Auf der Baustelle geben sich verschiedene
große Geräte ein Stelldichein. Ein großer grüner
Kran steht auf mächtigen Seitenauslegern, zwei
Bagger sind aktiv und in regelmäßigen Abständen
fährt ein großer Betonmischer vor. [mehr
]
|
|
|
24.10.2018
Während es in den Klassenräumen in den
Ferien eher ruhig war, wurde auf der Baustelle
weiterhin fleißig gearbeitet. Nach den Ferien
war zu erkennen, dass die Fundamentgründung begonnen
hat. [mehr
]
|
|
|
14.09.2018

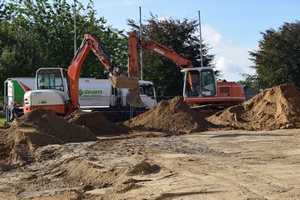

Inzwischen hat der große orange-farbene
Bagger Verstärkung von einem kleinen Bagger bekommen.
Beide zusammen bewegen unglaubliche Massen an
Sand. Man kann schon richtig erkennen, wie groß
der neue Gebäudeabschnitt werden wird. [mehr
]
|
|
|
13.09.2018
Es wurde viel Sand angeliefert, um das
Fundament für den Neubau in mehreren Schichten
anzulegen. Große und schwere Betonröhren wurden
geliefert und wir sind gespannt, wie sie verbaut
werden. [mehr
]
|
|
|
06.09.2018
Umfangreiche Erdarbeiten finden auf der
Baustelle statt. Mehrfach fährt ein Laster den
Aushub, den der Bagger mit großen Schaufelladungen
ausgräbt, weg und bringt auf der Rückfahrt Sand
mit, der verteilt wird. Auch die Rüttelplatte
kam heute wieder zum Einsatz. [mehr
]
|
|
|
05.09.2018
Die durch den Abriss des Lehrerzimmers
offene Wand wurde gegen Witterungseinflüsse abgedichtet
und mit einer Schutzplane versehen. Erste Markierungen
für die neuen Eckpunkte des neuen Lehrerzimmers
sind zu erkennen. [mehr
]
|
|
|
28.08.2018
Ein neuer Bagger ist nun auf der Baustelle
im Einsatz. Heute fanden große Erdbewegungen statt,
die für die Vorbereitung des Fundaments erforderlich
sind. Anschließend kam eine große Rüttelplatte
zum Einsatz, die die Oberfläche wieder einebnete.
[mehr
]
|
|
|
22.08.2018

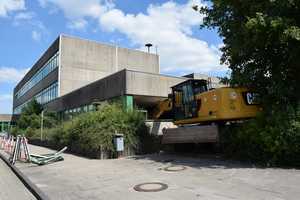

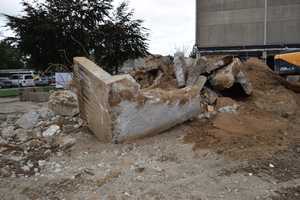

Mittlerweile ist von den Abbrucharbeiten
nichts mehr zu sehen. Die letzten Bauschuttteile
wurden abtransportiert, das Gelände eingeebnet
und sehr zur Enttäuschung der Schülerinnen und
Schüler ist der Bagger zu einer anderen Baustelle
abgerückt. [mehr
]
|
|
|
20.08.2018

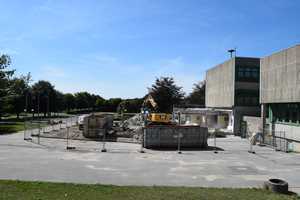

Inzwischen ist der Verwaltungstrakt vollständig
abgerissen. An einigen Stellen wird noch das alte
Fundament weggestemmt. Das Erdreich wird mithilfe
des Baggers nach Bauschutt durchsiebt und damit
für den Baubeginn vorbereitet. [mehr
]
|
|
|
13.08.2018
Alle alten Wände des Verwaltungstraktes
und Lehrerzimmers sowie die Bodenplatte wurden
abgerissen und aufgenommen. Nun muss der Bauschutt
abtransportiert werden. [mehr
]
|
|
|
06.08.2018
Die Bauarbeiten gehen mit viel Staub und
Lärm weiter. Es wurde viel bewegt, abgerissen
und vorbereitet: Der Bereich für die neue Busschleife
wurde angelegt. Die großen Steine wurden abgetragen
und Kies ausgebracht. Der Weg zwischen dem neuen
Verwaltungshaus und den Bürocontainern wurde überdacht,
so dass ein trockener Übergang möglich ist. [mehr
]
|
|
|
01.08.2018
Mit einem Meißel wird die Wand neben dem
geplanten Fahrstuhlschacht aufgebrochen, sodass
der neue Zugang zum Übergangslehrerzimmer der
Grundschule gebaut werden kann. [mehr
]
|
|
|
20.07.2018
Nach dem Abbruch des Lehrerzimmers wird
nun der Schutt über Container entsorgt. Das Sekretariat
wird entkernt und für den Um- und Anbau vorbereitet.
[mehr
]
|
|
|
18.07.2018

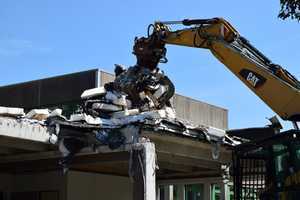

Der Abbruch geht weiter: Nachdem am gestrigen
Tag der linke Bereich des Lehrerzimmers gewichen
ist, war heute der rechte Teil ‒ also der Bereich,
in dem die Grundschulkollegen ihre Plätze
hatten ‒ an der Reihe. Wieder einmal krachte
und staubte es mächtig und der Bagger schien
die Betonträger wie Strohhalme zu knicken.
[mehr
]
|
|
|
17.07.2018

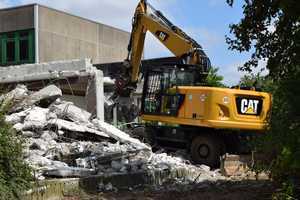

Das Abrissunternehmen rückte mit einem
großen Bagger und diversen Containern an. Der
Stahlbeton der 1970er Jahre leistete beeindruckenden
Widerstand, doch es ist war schon beeindruckend
mit anzusehen, welche unglaublichen Kräfte von
einem solchen Bagger ausgehen. [mehr
]
|
|
|
16.07.2018
Inzwischen ist das Abbruchunternehmen
eingetroffen. Im Lehrerzimmer, im Verwaltungstrakt
und in der Lehrerküche sind die Einbaumöbel entfernt
worden. Ein Teil des Grünstreifens vor dem Lehrerzimmer
musste bereits weichen, um dem Bagger, der die
Fenster aus dem Lehrerzimmer reißen soll, Platz
zu machen. [mehr
]
|
|
|
12.07.2018
Das Lehrerzimmer der Grundschule ist bezugsfertig.
Fast alle Kartons sind ausgepackt, den Lehrkräften
wurden übergangsweise Ablagemöglichkeiten zugeordnet.
Im Hausmeisterhaus verfügen nun einige Rechner
schon wieder über einen Landesnetzzugang. Die
neue Telefonanlage wird installiert. [mehr
]
|
|
|
11.07.2018
Das Lehrerzimmer zieht um: Die Grundschule
wird fortan vorübergehend im ehemaligen Büro der
offenen Ganztagsschule anzutreffen sein. Das OGS-Büro
selbst zieht in die pädagogische Insel um. Die
Gemeinschaftsschule wird im Mehrzweckraum ihr
neues Lehrerzimmer beziehen. Schränke, Tische
und Stühle werden durch die Schule geschleppt.
[mehr
]
|
|
|
10.07.2018
Während der Umzug des Verwaltungstraktes
weiter voran schreitet, wird um das alte Lehrerzimmer
und die rechte Busschleife ein umfangreicher Bauzaun
gezogen. Die Möbel aus den Büros im Verwaltungstrakt
werden abgeschlagen und im Hausmeisterhaus wieder
aufgestellt. Nach und nach werden die Kartons
wieder ausgepackt. [mehr
]
|
|
|
09.07.2018

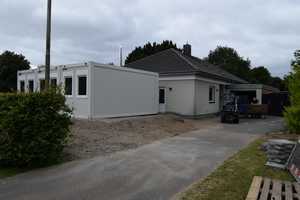

Der Verwaltungstrakt zieht um: Neuer Standort
wird das ehemalige Hausmeisterhaus sein. Das Sekretariat
und die Büros der beiden Schulleitungen ziehen
in das Hausmeisterhaus, die stellvertretenden
Schulleitungen und Koordinatoren ziehen in die
in der vergangenen Woche aufgestellten Bürocontainer.
[mehr
]
|
|
Letzte Aktualisierung am:
22.07.2021
(Alle Angaben ohne Gewähr)
|
